Lyssna

Utveckling Västerbyområdet

Västerbyområdet står inför flera stora förändringar. På denna sida får du information om respektive projekt. Ett nytt badhus ska ersätta det gamla och en ny förskola byggs på den gamla grusplanen. Dessutom ska allmänna parkeringsytor ställas i ordning och nya gång- och cykelvägar anläggas.

Tidsplan

  • Ny förskola byggs mellan april 2024 och juni 2025.
  • Rivning av gamla badhuset sker mellan augusti och december 2024.
  • Ny gång- och cykelväg byggs längs norra delen av förskolan mellan november 2024 och mars 2025.
  • Omläggning av vattenledningar i Hagagatan sker mellan september 2024 och mars 2025.
  • Elledningsarbete längs Duvgatan till ny transformator vid badhuset sker mellan november 2024 och mars 2025.
  • Ny parkeringsplats på den tidigare grusplanen vid Olinsgymnasiet byggs mellan mars och augusti 2025.
  • Nytt badhus byggs mellan 2025 och 2027. Närmare tidsplan kommer senare.

Observera att parkeringsplatsen vid badhuset är stängd under större delen av byggperioden. Möjligheten att parkera är därför begränsad i området. Under delar av perioden är det däremot möjligt att parkera vid Västerby idrottsplats, skateparken och på grusparkeringen.

Det kommer också vara möjligt att parkera längs Skogsvägens södra sida. I övrigt hänvisas du till att parkera på gator eller andra platser enligt parkeringsreglerna.

Entreprenörer

Det är en mängd entreprenörer och bolag inkopplade i projektet.

  • Skanska bygger förskolan och lägger även om en stor dagvattenledning på fastigheten.
  • Anläggsningsgruppen är entreprenör och samordnare för omläggning av vatten- och avloppsledningar samt parkeringen.
  • PEAB bygger badhuset.
  • Götene vatten och värme har en del i ledningarbeten och fjärrvärme.
  • Kinnekulle Energi installerar ett nytt ställverk och nya högspänningsledningar.

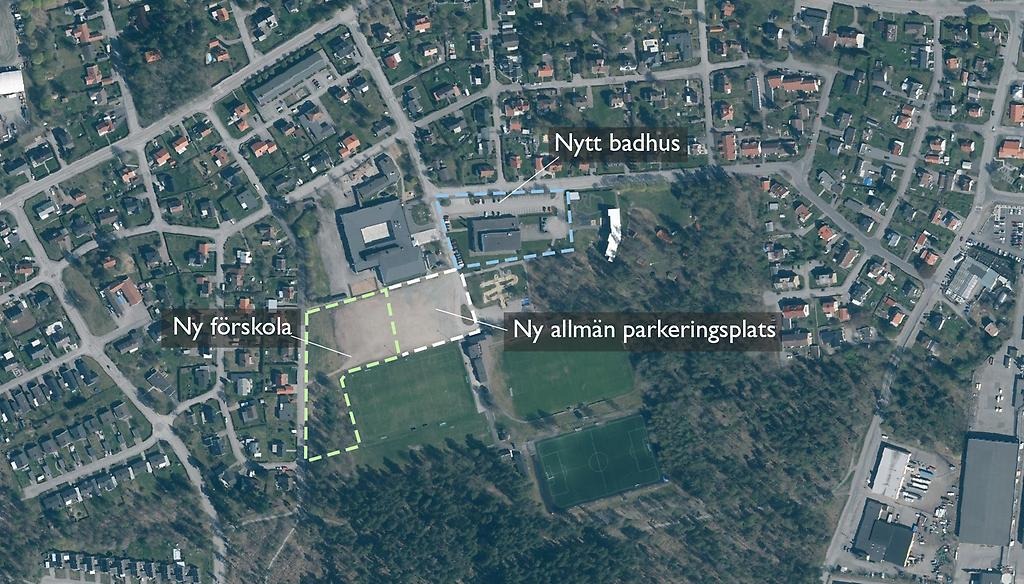

Översiktsbild som redovisar aktuella projekt i Västerby-områdetFörstora bilden

Bild som redovisar vilka ytor som berörs av de planerade utvecklingsförslagen

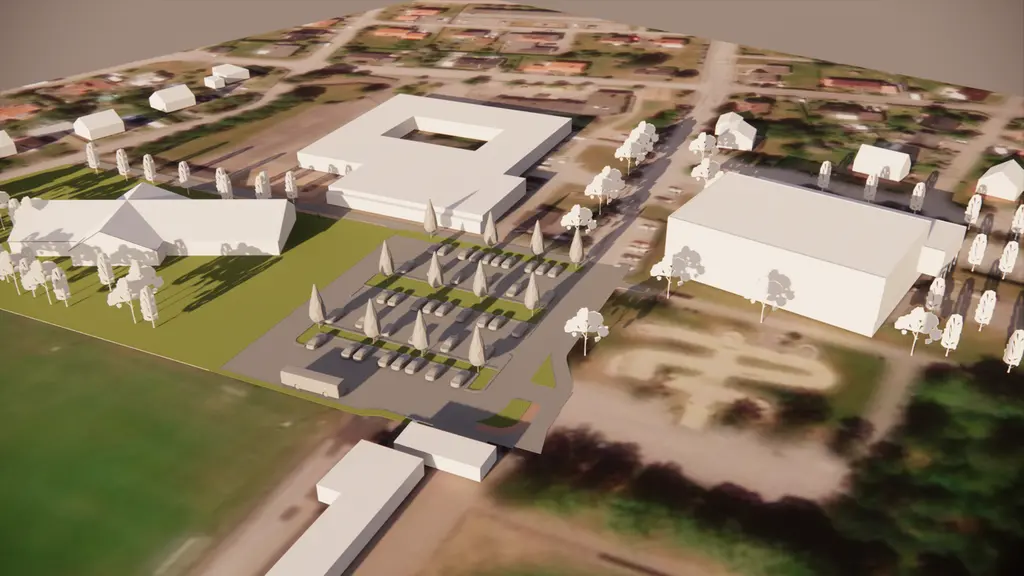

3D bild som visar hur området kan komma att se ut i framtidenFörstora bilden

Exempel på hur Västerbyområdet skulle kunna se ut

Nytt badhus

Ett nytt badhus ska ersätta det befintliga i Västerbyområdet. Badhuset beräknas vara klart under 2027. På denna flik finns mer information kring projektet.

Vad händer nu?

Oktober 2024 - Rivning badhus

Rivningen av vårt gamla badhus är nu i full gång.

September 2024 - Byggstaket monteras upp vecka 35

Inför rivningen av det gamla badhuset som startar under september kommer byggstaket att börja monteras upp under vecka 35.

Juni 2024 - Rivning av det gamla badhuset startar i september

Rivning av det gamla badhuset är nu planerat att ske under september till december 2024 (Parkeringen vid badhuset kommer vara stängd under den här perioden).

Maj 2024 - Planerad byggstart 2025

Nu finns informationsskyltar uppsatta på badhuset med information för allmänheten om det fortsatta arbetet med det nya badhuset.

Bild på skylt som informerar om badhusbygget
Bild på skylt som informerar om planerad byggstart

April 2024 - Barnlandskap i Götenes nya badhus kan bli verklighet med hjälp av Sparbanken Skaraborg

Sparbanken Skaraborg, genom Sparbanksstiftelsen Skaraborg, planerar att satsa 30 miljoner kronor på Götenes nya badhus. Investeringen kan möjliggöra byggnation av ett över 200 kvadratmeter stort badlandskap för barn i yngre åldrar med inspiration från Kinnekulle.

Sparbanken Skaraborg, genom Sparbanksstiftelsen Skaraborg, har fattat ett inriktningsbeslut om att med ett maxbelopp på 30 miljoner kronor finansiera ett badlandskap för barn i yngre åldrar i Götenes planerade nya badhus.

Diskussionerna med Sparbanksstiftelsen har pågått i över ett års tid och det känns otroligt roligt att äntligen kunna berätta att vi nu har kommit så här långt. Badhuset är oerhört efterlängtat av Götenes kommuns invånare och detta skulle möjliggöra en satsning på barn och barnfamiljer som vi aldrig hade klarat av på egen hand. Det ligger helt i linje med vår vision att höja kommunens attraktivitet för barnfamiljer och kommer bidra starkt till att vi nu kan skapa ett badhus som inte bara blir ett stort lyft för Göteneborna, utan också kommer kunna locka familjer från hela Skaraborg, säger Johan Månsson, kommunstyrelsens ordförande i Götene kommun.

Vi har återinvesterat i några större projekt i Vara och Skara de senaste åren och samtidigt proaktivt letat efter intressanta projekt i Essunga och Götene. Därför känns det riktigt kul och spännande att vara med i den här processen och förhoppningsvis landa ett projekt i Götene. Det blir i så fall vårt största projekt hittills, berättar Liselotte Sterneborn, ordförande i Sparbanksstiftelsen Skaraborg.

Ett slutgiltigt beslut om finansiering kommer att fattas av Sparbanksstiftelsen Skaraborgs styrelse senare i år när kompletta handlingar och kostnadsberäkningar finns på plats.

Det är fantastiskt roligt för oss som lokal bank att med hjärtat i sparbanksrörelsen få vara med och återinvestera i våra samhällen för att skapa tillväxt och trivsel. Nu hoppas vi att allt går i lås så att Göteneborna kan få många roliga stunder i ett efterlängtat badhus, säger Patrik Meijer, vd Sparbanken Skaraborg.

Förslaget ska detaljprojekteras

Det planerade barnlandskapet kommer nu att projekteras och kostnadsberäknas i detalj. Förslaget innehåller i dagsläget bland annat åtta olika pooler, rutschkanor, vattenlekar, grotta, vattenfall, strand och vattenpist på en yta över drygt 200 kvadratmeter. Barnbadet kommer att vara tillgänglighetsanpassat och tanken är att utformningen ska inspireras av miljöer på Kinnekulle.

  • Vi är tacksamma, stolta och otroligt glada för att Sparbanken Skaraborg har ambitionen att satsa så stort på Götene och våra barn och unga. Om allt faller på plats och projektet kan genomföras så höjer vi ribban och kan skapa ett badhus som sticker ut från mängden, ett litet men viktigt steg för fortsatt tillväxt och utveckling av såväl Götene kommun som hela Skaraborg, säger Johan Månsson.

Götenes nya badhus är beräknat att börja byggas 2025.

Mars 2024 - Programhandlingar tas fram för fortsatt arbete med det nya badhuset.

Februari 2024 - Start-workshop genomförs där arbetsformer för projektet, berörda parter, samverkan samt gemensamma mål för projektets arbete framåt tas fram.

December 2023 - Styrgruppen för badhusbygget informerades om läget i det pågående arbetet med det nya badhuset. PEAB presenterade sitt företag och arbetssätt och former för det fortsatta arbetet med vårt badhus.

November 2023 - Upphandlingen för byggandet av vårt nya badhus är avslutad. PEAB är det företag valdes för uppdraget att bygga vårt nya badhus och målsättningen är att ha ett badhus klart hösten 2027.

Augusti 2023 - Just nu pågår anbuds och upphandlingsarbete av en entreprenör. (September till oktober)

Detta har gjorts

December 2022 - En ändring av gällande detaljplan är nödvändig för att kunna bygga ett nytt badhus. Den 14 december fick sektor samhällsbyggnad i uppdrag att börja arbetet med att ändra den gällande detaljplanen för att möjliggöra ett nytt badhus.

Januari 2023 - Ett första förslag på ändrad detaljplan går ut på samråd där myndigheter, grannar och andra som berörs av förslaget får möjlighet att tycka till om förslaget.

Mars 2023 - Efter samrådet justerades förslaget. När ett justerat förslag är färdigt skickas det ut på granskning. Under granskningen får myndigheter, grannar och andra som berörs av förslaget ytterligare en gång möjlighet att tycka till om förslaget.

April 2023 - Den ändrade detaljplanen vinner laga kraft. Det innebär att det nu finns en detaljplan som möjliggör ett nytt badhus.

Ta del av detaljplanen

Juni 2023 - Projketgruppen för ett nytt badhus fortsätter sitt arbete med att ta fram underlag för upphandling och projektering.

Bakgrund

Den 30 juni 2021 stängdes badhuset i Götene på grund av byggnadens undermåliga skick. Våren 2022 togs en förstudie fram. Den fungerade som underlag för beslutsfattarna i Götene kommun. I förstudien jämfördes olika badhusalternativ så som renovering av befintligt badhus, nybyggnation av ett badhus samt byggnation av ett konceptbadhus. Förstudien förespråkade nybyggnation av badhus.

Kommunfullmäktige tog den 30 maj 2022 beslut om att ett nytt badhus ska byggas på befintlig plats.

Skiss över hur badhuset skulle kunna se utFörstora bilden

Bild som visar hur nytt badhus skulle kunna se ut.

Ny förskola

En ny förskola för cirka 100 barn håller på att byggas på Västerbyområdet. Förskolan beräknas vara klar i augusti 2025. På den här fliken kan du läsa mer om förskoleprojektet.

Vad händer nu?

Augsuti/september 2024 - Huskonstruktionen har påbörjats och nu finns väggar och takstolar på plats.

Detta har gjorts

Maj 2024 - Etableringen är på plats och markarbetet har startat. Efter sommaren kommer huskonstruktionen att påbörjas.

April 2024 - Första spadtaget. På plats var barnen från Västerby förskola, vår entreprenör Skanska, representanter från nämnden för utbildning, kultur och fritid samt tjänstemän från Götene kommun.

Augusti 2023 - Första projektmötet. Ett underlag för avrop till entreprenör har tagits fram och skickas till upphandlingsenheten. Nästa steg i processen blir kontakt och uppstart med vald entreprenör.

Juni 2023 - Kommunstyrelsen beslutar att anta förslag till detaljplan för den nya förskolan och parkeringsplatsen. Beslutet har vunnit laga kraft 27 juni, vilket innebär att det nu finns en detaljplan för en förskola.

April 2023 - Ett förslag till detaljplan var föremål för granskning fram till den 13 april. Under granskningen fick myndigheter, grannar och andra som berördes av förslaget möjlighet att tycka till.

Mars 2023 - Efter samrådet justeras förslaget till ny detaljplan. När ett justerat förslag är färdigt skickas det ut på granskning. Under granskningen får myndigheter, grannar och andra som berörs av förslaget ytterligare en gång möjlighet att lämna synpunkter.

Januari 2023 - Ett första förslag på ny detaljplan går ut på samråd där myndigheter, grannar och andra som berörs av förslaget får möjlighet att lämna synpunkter på förslaget.

December 2022 - En ny detaljplan är nödvändig för att kunna bygga en ny förskola och en ny allmän parkeringsplats. Den 14 december fick sektor samhällsbyggnad i uppdrag att påbörja arbetet med att ta fram en ny detaljplan för en ny förskola och ny allmän parkeringsplats.

Ta del av detaljplanen

Bakgrund

Idag ligger Västerby förskola i en del av den gamla Västerbyskolans lokaler där ett gymnasium flyttade in höstterminen 2021. Gymnasiet kommer inledningsvis inte att använda alla lokaler utan ökar nyttjandet successivt allteftersom elevantalet ökar. Förskolan behöver därför flytta ut ur Västerbyskolans lokaler inom en snar framtid.

Kommunstyrelsens arbetsutskott gav den 14 december 2022 sektor samhällsbyggnad uppdraget att planera för att kunna bygga en ny förskola på befintlig grusplan.

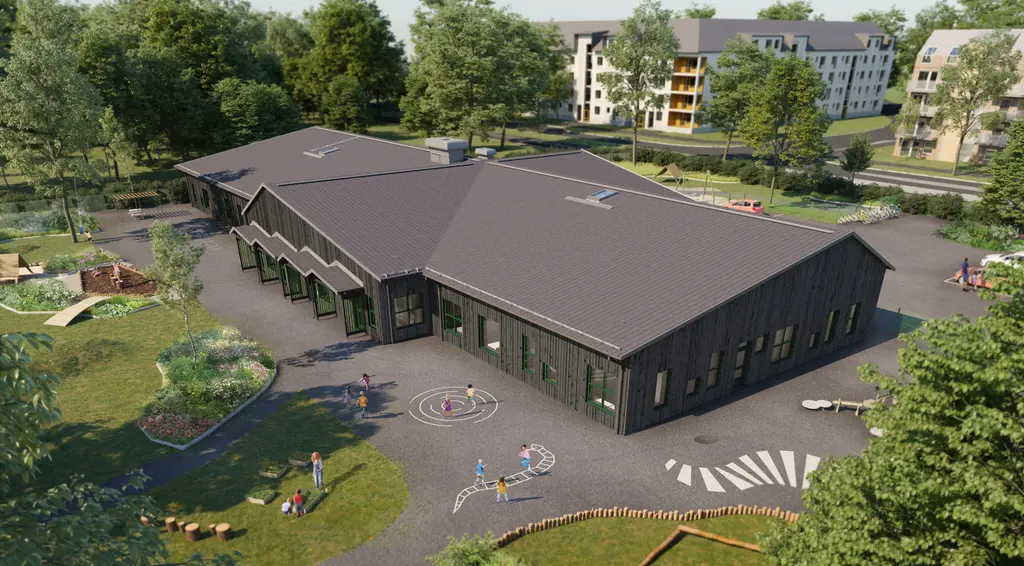

Illustration över förskolebyggnadFörstora bilden

Bild som visar hur förskolan kommer att se ut

Allmän parkeringsplats

I Hagagatans förlängning planeras en ny allmän parkeringsplats som ska fungera som parkering för hela Västerbyområdet. Just nu pågår arbete med en ny detaljplan, som är första steget innan byggnation kan påbörjas. Cirka 70 parkeringsplatser är planerade. På denna flik finns mer information kring projektet.

Vad händer nu?

Juni 2024 - Byggnation av parkering synkas med förskolebygget, rivning av badhus och planeras till våren 2025.

Detta har gjorts

Juni 2023 - Kommunstyrelsen beslutar att anta förslag till detaljplan för den nya förskolan och parkeringsplatsen. Beslutet har vunnit laga kraft 27 juni vilket innebär att det nu finns en detaljplan som möjliggör för en parkeringsplats.

April 2023 - Ett förslag till detaljplan var föremål för granskning till och med den 13 april. Under granskningen får myndigheter, grannar och andra som berörs av förslaget möjlighet att tycka till.

Mars 2023 - Efter samrådet justeras förslaget till ny detaljplan. När ett justerat förslag är färdigt skickas det ut på granskning. Under granskningen får myndigheter, grannar och andra som berörs av förslaget ytterligare en gång möjlighet att lämna synpunkter.

Januari 2023 - Ett första förslag på ny detaljplan går ut på samråd där myndigheter, grannar och andra som berörs av förslaget får möjlighet att lämna synpunkter på förslaget.

December 2022 - En ny detaljplan är nödvändig för att kunna bygga en ny förskola och en ny allmän parkeringsplats. Den 14 december fick sektor samhällsbyggnad i uppdrag att påbörja arbetet med att ta fram en ny detaljplan för en ny förskola och ny allmän parkeringsplats.

Ta del av detaljplanen

Vad blir det för typ av parkeringsplats?

Parkeringsplatsen blir allmän och ska fungera som parkeringsplats för Västerbyområdet som helhet.

Bakgrund

I samband med att ett nytt badhus och en ny förskola ska byggas, föreslås en ny allmän parkering iordningställas i Hagagatans förlängning.

Bild som visar hur parkeringsplatsen skulle kunna se utFörstora bilden

Bild som visar hur en ny allmän parkeringsplats skulle kunna se ut
